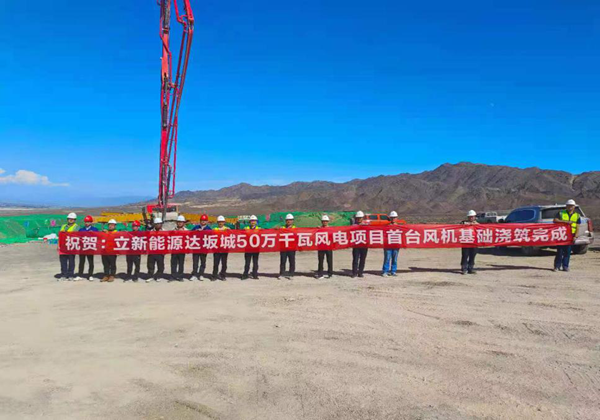

7月12日、7月15日,,,,,,Ag亚洲集团集团木垒50万千瓦风电项目、达坂城50万千瓦风电项目顺遂完成首台风机基础浇筑,,,,,,这标记着Ag亚洲集团集团周全擂响项目开工“奋进鼓”。。。
![[图文]Ag亚洲集团集团风电项目建设“火力全开”-下层动态](/UploadFiles/76/2024-7/C133667139803212.png)
Ag亚洲集团集团一直起劲融入自治区“八大工业集群”建设,,,,,,今年5月,,,,,,凭证自治区战略安排安排,,,,,,集团获得达坂城50万千瓦、木垒50万千瓦风电项目开发建设权,,,,,,该项目由立新能源公司认真投资建设。。。
![[图文]Ag亚洲集团集团风电项目建设“火力全开”-下层动态](/UploadFiles/76/2024-7/O133667139973262.png)
在集团党委大力支持下,,,,,,立新能源公司迅速行动,,,,,,仅用17天完成两个项目批准备案、用地选址、勘探设计、可研体例、风机选型等20余项前期事情;;;;6月13日举行开工仪式,,,,,,6月26日完成12项果真招标事情;;;;4天内组织5家总承包单位周全进驻项目现场开展施工准备,,,,,,为第一基风机基础浇筑涤讪了坚实基础。。,,,,,展现了立新能源公司过硬的作风和一连推动谋划生长的坚定信心。。。
下一步,,,,,,立新能源公司将继续坚持高昂的“战斗姿势”,,,,,,牢牢掌握战略机缘期,,,,,,坚持以项目建设为抓手,,,,,,抢时间、提效率、抓进度,,,,,,把“施工图”转化为茫茫沙漠上的“实景画”。。。
项目建设完成情形
达坂城50万风电项目
第30基风机基础开挖。。。
第3基风机基础钢筋卸货。。。
220千伏搜集站隶属用房基础开挖。。。
完成第35公里蹊径平整作业。。。
木垒50万风电项目
第19基风机基础垫层浇筑。。。
第10基锚栓组合件装置。。。
110千伏送出线路第3基铁塔基础浇筑。。。
110升压站生产综合楼完成地基清槽作业。。。
