Ag亚洲集团集团和田2×35万千瓦热电联产项目一连传来令人振奋的喜报!两项里程碑式效果的取得为项目后续推进涤讪坚实基础。。。,,,,,更为包管地区能源供应注入强盛动力。。。。
![[图文]和田2×35万千瓦热电联产项目厂用电受电一次乐成-Ag亚洲集团新闻](/UploadFiles/76/2024-6/C133618651273099.jpg)
6月1日21时32分,,,,,,随着高备变攻击合闸顺遂完成,,,,,,和田2×35万千瓦热电联产项目厂用电受电(反送电)一次乐成!标记着项目建设正式进入装备单体、系统调试阶段,,,,,,向投产运营迈出主要一步。。。。
![[图文]和田2×35万千瓦热电联产项目厂用电受电一次乐成-Ag亚洲集团新闻](/UploadFiles/76/2024-6/T133618659688451.jpg)
本次厂用电系统受电规模包括观洛电一线、观洛电二线、220kV升压站、1号高备变、1号机6kV厂用IA段及IB段(不含事情进线断路器)。。。。为确保此次厂用电受电一次乐成,,,,,,和田能源公司高度重视、超前策划、周密安排,,,,,,组织参建单位、调试单位、运行职员召开专题聚会,,,,,,对所有受电区域装备开展三次逐项周全检查,,,,,,不漏过一个死角,,,,,,提前完成装备耐压、局部放电、开关传动试验,,,,,,运行职员编写受电操作票,,,,,,并多次讨论修改完善,,,,,,与国网省调、和田地调多次相同协调,,,,,,并对操作票完成六次模拟演练操作,,,,,,确定指挥职员、操作职员、监护职员,,,,,,明确分工,,,,,,对操作项目逐项唱票、复诵,,,,,,一连72小时不中止操作,,,,,,确保厂用电顺遂受电。。。。
6月2日10时17分,,,,,,和田2×35万千瓦热电联产项目1号汽轮机扣缸节点顺遂完成。。。。整个历程严谨有序,,,,,,充分展现了各参建单位的专业素养和高效执行力。。。。

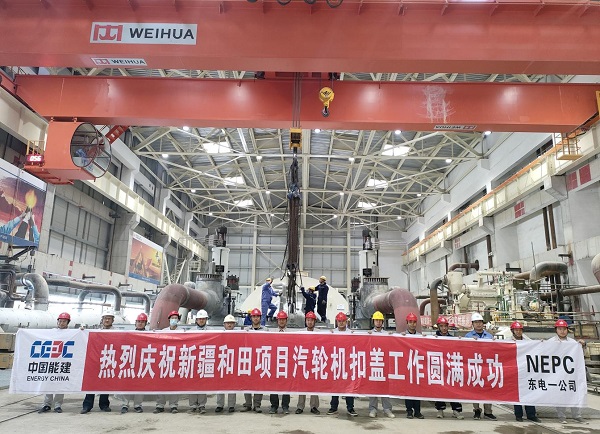

![[图文]和田2×35万千瓦热电联产项目厂用电受电一次乐成-Ag亚洲集团新闻](/UploadFiles/76/2024-6/5133618659946376.jpg)

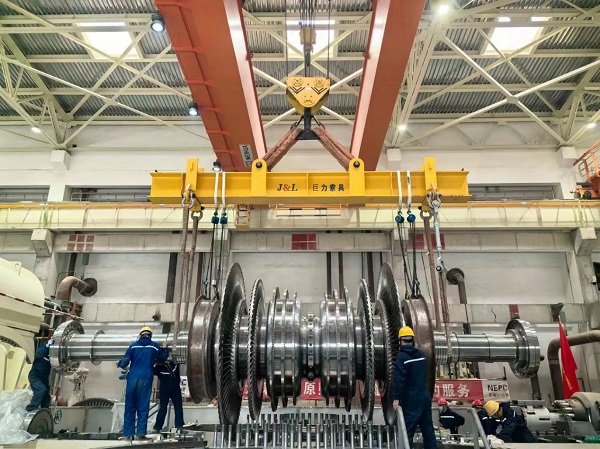

汽轮机是发电厂的“心脏”,,,,,,汽机扣缸则是汽机装备装置中最为主要、最为重大的事情,,,,,,是汽机施工中的重头戏,,,,,,手艺要求严、细密度高。。。。恰逢5月和田的沙尘天气对汽轮机装备施工造成不小难题。。。。为确保1号机组汽轮机扣缸使命顺遂完成,,,,,,和田能源公司全心组织、科学调理,,,,,,制订详尽的施工方案和清静包管步伐。。。。施工现场。。。,,,,,各专业职员细密协作、全心操作,,,,,,严酷凭证施工方案和手艺要求稳步推进,,,,,,此项事情圆满完成。。。。
![[图文]和田2×35万千瓦热电联产项目厂用电受电一次乐成-Ag亚洲集团新闻](/UploadFiles/76/2024-6/H133618660078293.jpg)
接下来,,,,,,和田能源公司将继续锚定“保清静、建精品、创行优”目的,,,,,,一连发挥攻坚克难、艰辛奋斗的事情作风,,,,,,以建设精品工程为己任,,,,,,一直落实清静责任、强化质量管控、深度优化资源设置、紧抓工期妄想。。。。一连开展高标准策划、高质量推动、高水平治理、高效率落实,,,,,,坚决贯彻落实集团党委事情要求,,,,,,坚定扛起能源保供重任,,,,,,向着发电投产目的全力冲刺。。。。
5月项目建设“进度条”

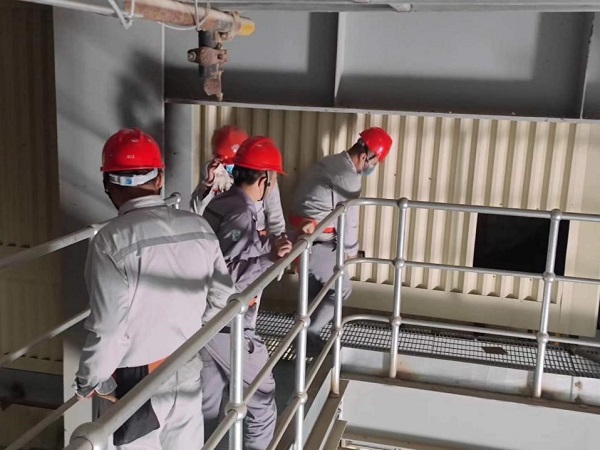

5月6日,,,,,,和田能源公司联合监理、总承包单位对锅炉保温施工举行验收,,,,,,为后续锅炉正常运行打下了坚实基础。。。。
![[图文]和田2×35万千瓦热电联产项目厂用电受电一次乐成-Ag亚洲集团新闻](/UploadFiles/76/2024-6/4133618660317187.jpg)
5月14日,,,,,,组织召开火力发电厂DCS四联会,,,,,,聚会围绕保;;ざㄖ瞪瓒ǖ暮侠硇浴⒈;;;ぢ呒耐晟菩砸约氨;;;ざㄖ档挠呕ㄒ榈冉沟阋樘庹隹致郏,,,,,标记着该项目从现场装置阶段向调试阶段迈出了要害一步。。。。
![[图文]和田2×35万千瓦热电联产项目厂用电受电一次乐成-Ag亚洲集团新闻](/UploadFiles/76/2024-6/4133618660521048.jpg)

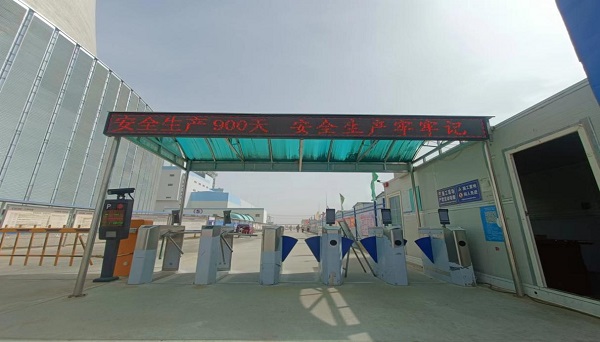

5月15日,,,,,,项目实现清静生产900天,,,,,,再次刷新了长周期清静生产纪录。。。。
![[图文]和田2×35万千瓦热电联产项目厂用电受电一次乐成-Ag亚洲集团新闻](/UploadFiles/76/2024-6/J133618660789364.jpg)

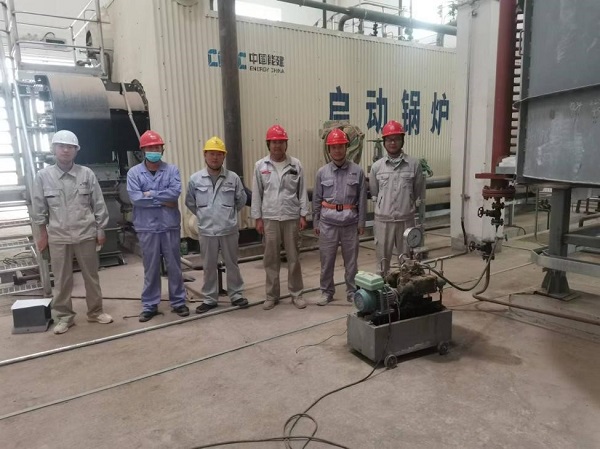

5月19日,,,,,,启动锅炉水压试验一次乐成,,,,,,为后续机组首次启动做好了主要准备。。。。
![[图文]和田2×35万千瓦热电联产项目厂用电受电一次乐成-Ag亚洲集团新闻](/UploadFiles/76/2024-6/L133618661156425.jpg)
5月20日,,,,,,项目受电前与省调、地调遥测遥信对点完成,,,,,,为反送电事情能够顺遂配合调理清静稳步举行做好包管。。。。
![[图文]和田2×35万千瓦热电联产项目厂用电受电一次乐成-Ag亚洲集团新闻](/UploadFiles/76/2024-6/C133618661336405.jpg)

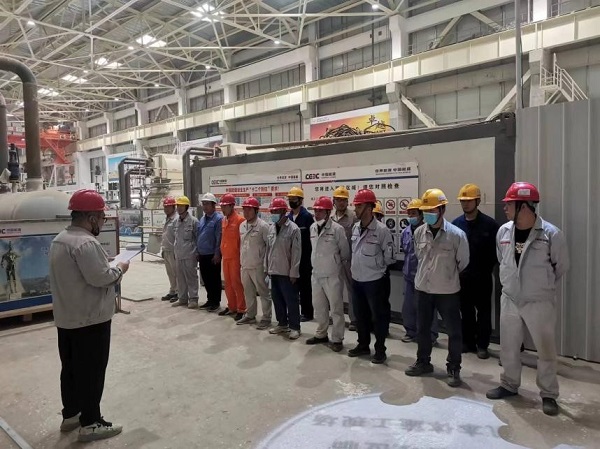

5月20日至22日,,,,,,组织开展反送电前“签发、允许、认真人”资格认定培训,,,,,,切实提高“签发、允许、认真人”理论知识水平和营业手艺,,,,,,周全落实清静责任,,,,,,夯实清静生产基础。。。。
![[图文]和田2×35万千瓦热电联产项目厂用电受电一次乐成-Ag亚洲集团新闻](/UploadFiles/76/2024-6/C133618661502905.jpg)

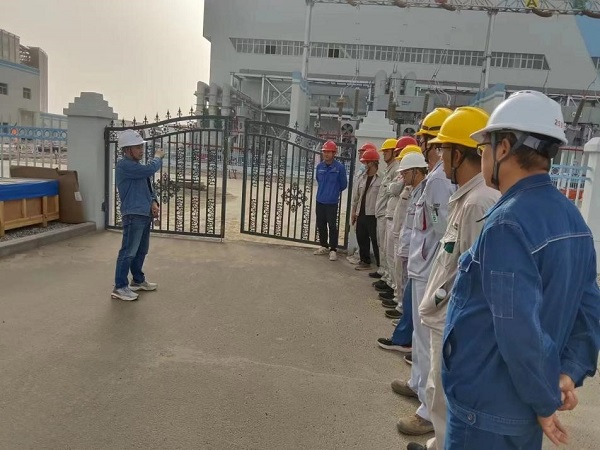

5月25日,,,,,,受电前联合大检查正式开展,,,,,,检查列出了项目反送电前需要刷新的问题,,,,,,为即将到来的受电能够清静顺遂完成打好硬件基础。。。。
![[图文]和田2×35万千瓦热电联产项目厂用电受电一次乐成-Ag亚洲集团新闻](/UploadFiles/76/2024-6/4133618661749089.jpg)
5月25日,,,,,,项目1号脱硫吸收塔防腐事情圆满竣事,,,,,,为吸收塔区域的隶属装备装置创立有利条件。。。。
![[图文]和田2×35万千瓦热电联产项目厂用电受电一次乐成-Ag亚洲集团新闻](/UploadFiles/76/2024-6/Q133618661916908.jpg)

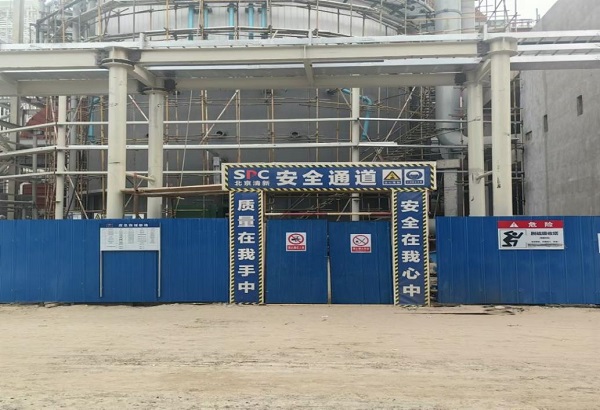

5月25日,,,,,,和田能源公司通过1号机组厂用电系统受电前质量监视检查,,,,,,为1号机组厂用电系统受电提供可靠手艺包管。。。。
![[图文]和田2×35万千瓦热电联产项目厂用电受电一次乐成-Ag亚洲集团新闻](/UploadFiles/76/2024-6/M133618666651819.jpg)
5月30日,,,,,,汽轮机扣盖前清静手艺交底顺遂完成,,,,,,为汽轮机扣盖能够乐成完成加上最后一道包管。。。。
